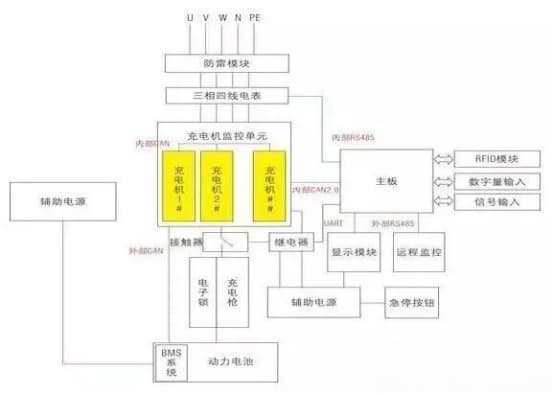

直流充电桩的稳定运行,始于专业的安装调试,成于持续的精心运维。小安派工为您详解直流充电桩的核心安装流程与工作原理,并在此基础上,提供覆盖站点日常巡检、故障紧急维修、软件升级及运营数据分析的全方位服务,保障您的充电设施高效、可靠运营。

一、直流充电桩安装流程

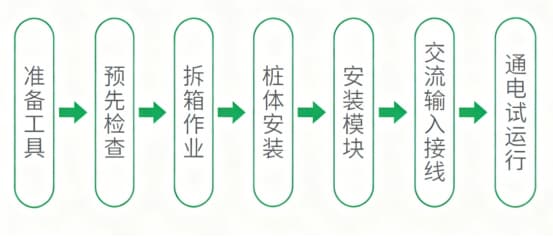

设备运抵现场后,经检查随机资料、配件是否齐全,确认桩体外观无损坏、松动等异常现象后,方可安装。设备安装程序如下:
1. 准备工具
需要准备的工具有:万用表、十字螺丝刀、绝缘扳手、缘力矩扳手、两用扳手、液压钳和斜口钳等。
2. 预先检查
将充电桩从包装箱中移出之前,应注意检测包装箱是否有损坏,然后检视充电桩是否有凹痕或损伤,若有任何损坏,请立即与供货商联络。
3. 拆箱作业
拆除充电桩打包带、外包装箱及箱体保护膜。
4. 桩体安装
A. 桩体安装四周须满足不小于1米的操作空间;
B. 充电桩必须安装在定制的混泥土水泥基础上;
C. 安装基础高出水平地面不小于150mm,安装垂直倾斜度不超过5%;
D. 将桩体固定孔对好水泥基础上的螺杆,放在水泥基座上,用螺栓打紧锁死;
E. 充电桩与水泥基础有可靠的接地连接,接地电阻必须≤4Ω;
F. 充电桩安装的地方排水系统应当保持通畅,不应设在地势低洼和可能积水的场所,并应避免电缆沟积水。
专业的安装调试是安全的基石,而后续的站点日常巡检则是稳定运行的保障。
5. 安装模块

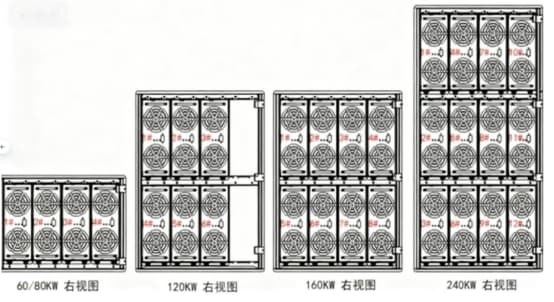

将检查完的模块依次插入充电桩系统,拨码顺序如下图:(举例自上而下)

6. 电缆接入
A. 系统采用下进线方式,所有进线均从机柜底座上的进线孔处引入。

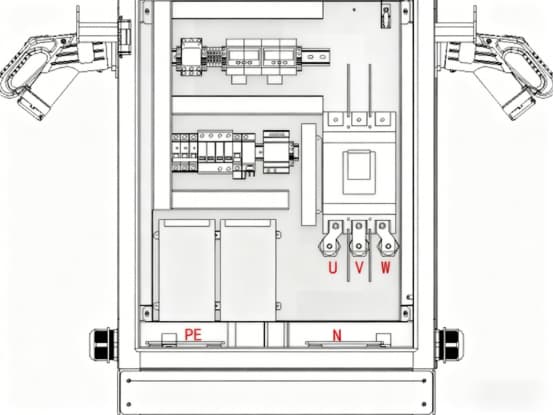

B. 系统输入共5根线(U、V、W、N、PE),相线(U、V、W)分别接于塑壳断路器电源接线端,零线N及地线PE分别接于对应铜排。
注意事项:
接线之前,须先将 “塑壳断路器”切在断开位置。
确保系统交流接地线牢固地接在接地端子上。
接线完成后,确保其正确无误、牢固可靠。


选择小安派工,您获得的不仅是一次专业的安装调试,更是一位值得信赖的长期运维伙伴,为您的充电业务保驾护航。
